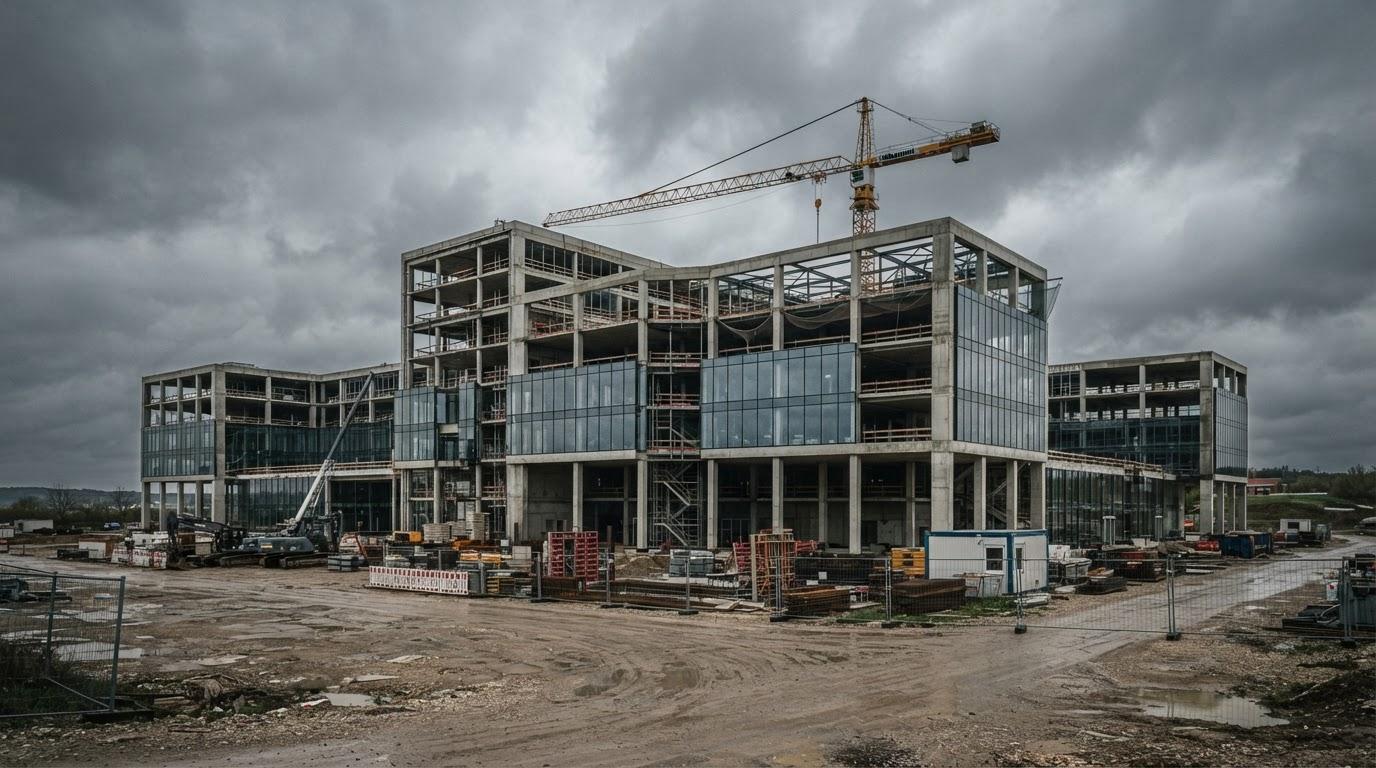

Арбитражный суд Москвы обязал компанию «РКСервис» вернуть государству более 865 млн ₽ из-за срыва строительства дизайн-центра автомобильной электроники для ФГУП «НАМИ». Проект, запущенный осенью 2022 года, не был завершен в установленный срок.

Общая стоимость двух госконтрактов составляла около 1,46 млрд. ₽ Первый договор на 1,25 млрд ₽ касался возведения самого центра, второй на 206,5 млн ₽ — создания инфраструктуры, включая испытательную платформу и внутренние дороги.

Работы должны были завершиться к декабрю 2023 года, однако сроки были сорваны. К ноябрю 2024 года отставание по некоторым этапам превысило год, после чего Минпромторг в одностороннем порядке расторг оба соглашения с подрядчиком.

Суд постановил взыскать с «РКСервис» 540,6 млн ₽ неотработанного аванса, 239,2 млн ₽ пеней и 20 млн ₽ штрафов по основному контракту. По второму договору взыскано 30,4 млн ₽ неосновательного обогащения и 34,7 млн ₽ штрафных санкций.

Комплекс должен был включать зарядные станции для электромобилей и дорожную сеть на полигоне в Московской области. На текущий момент новые контракты на продолжение строительства не заключены, сроки возобновления работ остаются неизвестными.
